工程跳费包含什么

时间:

“工程跳费”这个说法在不同的语境下可能有不同的含义,但通常它指的是在工程项目中由于某些原因导致的额外费用或预算超支。以下是几种常见的“工程跳费”可能包含的内容:

一、工程跳费常见类型

1. 设计变更引起的费用

原设计发生变更(如结构改动、材料更换等)

设计方案调整导致施工难度增加

新增设计内容(如增加楼层、功能区域)

2. 施工过程中的变更

施工过程中发现原设计不合理或不可行

材料供应不足或质量不达标需更换

施工工艺调整

3. 材料价格上涨

工程期间原材料(如钢材、水泥、木材)价格大幅上涨

进口材料因汇率、关税等原因成本上升

4. 人工成本上涨

劳动力市场紧张,工资水平提高

管理人员或技术人员薪资调整

5. 不可抗力因素

自然灾害(如洪水、地震、台风)导致停工或返工

政策变化(如环保限产、施工许可变更)

6. 工期延误带来的额外费用

因各种原因导致工期延长,产生管理费、租赁费、利息等

延误造成的违约金或罚款

7. 签证与索赔

工程过程中发生的现场签证

承包方提出的合理索赔(如因甲方原因导致的损失)

8. 临时设施和措施费用

为应对突发情况而临时搭建的设施

安全文明施工措施费用增加

9. 验收与整改费用

验收不合格需返工或整改

质量检测、第三方评估等费用

二、工程跳费的处理方式

合同约定:合同中应明确哪些情况下可以产生跳费,并规定审批流程。

签证管理:所有跳费必须通过正式的签证程序确认,避免争议。

成本控制:加强前期设计和预算管理,减少后期变更。

风险分担机制:合理分配风险,如材料价格波动、政策变化等。

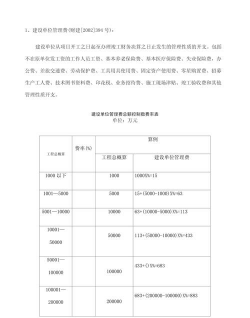

三、举例说明

假设一个建筑工程原本预算为1000万元,但在施工过程中由于以下原因产生了跳费:

项目金额(万元)说明
设计变更100增加一层楼面
材料涨价80钢材价格暴涨
人工成本50招聘困难,工资上涨
工期延误70由于天气原因停工
其他费用30临时设施、签证等
总计330

最终总成本为1330万元,超出原预算33%。
